福田重大項目② | 彩梅立交改造工程迎來最新進展
信息提供日期 : 2026-04-23 17:19來源 : 深圳交通、深圳發布、深視新聞
2026年是“十五五”開局之年,更是錨定發展方向、夯實增長根基的關鍵時期。立足新起點,福田區堅持以重大項目建設為抓手,以項目攻堅促發展提質,全力推動一批標桿項目提速建設,為中心城區高質量發展筑牢堅實支撐。
為了緩解交通需求壓力
完善梅林片區的城市功能
彩梅立交改造工程于2024年開工
最近,它迎來建設新進展!
- 最新進展 -
彩梅立交改造工程項目是彩田路、梅林路、北環大道相互聯系的重要交通節點,主要承擔福田與龍華片區的對外交通聯系。

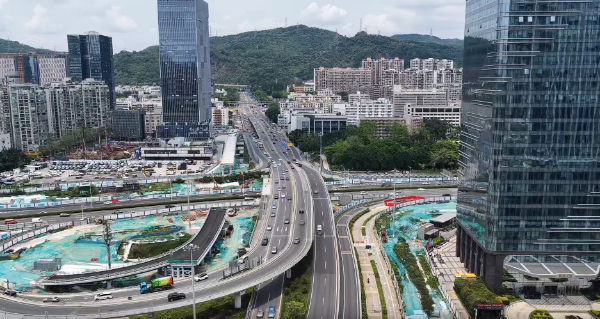

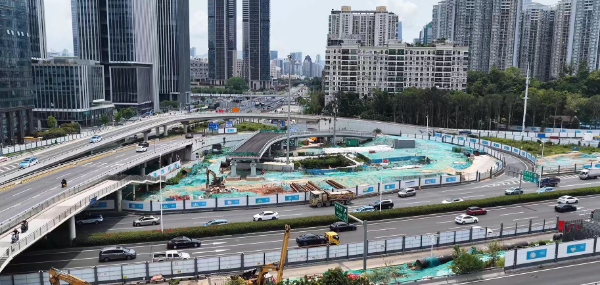

目前,彩梅立交改造工程正同步推進交通疏解橋建設、綜合管線遷改及道路工程施工,其中——
3號交通疏解橋已建設完成
1號交通疏解橋完成進度達45%
彩田路交通疏解道完成進度為80%
項目整體形象進度已完成約30%
值得一提的是,項目的交通疏解橋采用“鋼箱梁+預制橋面板”的組合結構,相較于傳統的貝雷梁疏解橋,能顯著降低車輛通行時橋梁結構產生的噪音,從而有效減少對周邊居民生活的影響。

- 項目介紹 -
彩梅立交改造工程位于深圳中部發展軸帶上,由??彩田-梅林立交和??北環-彩田立交組合而成。
隨著深圳中部發展軸帶及梅林片區城市功能的日益完善,該區域的交通需求激增,現有的彩梅立交的通行能力已難以滿足日益增長的交通壓力。
為緩解交通需求壓力,彩梅立交改造工程對彩田路、梅林路、北環大道的相交節點進行改造。
彩梅立交改造工程建設范圍包括——
計劃拆除現狀彩田路主線橋
由雙向四車道新建為雙向六車道
在現狀立交轉向功能的基礎上新建匝道
項目改造涉及彩田路、北環大道、梅林路,其中彩田路改造長1.40公里,立交新建橋涵總長約1.92公里。

▲鳥瞰效果圖
項目完工后,彩田路主線將由4車道升級為雙向6車道,轉向匝道將由單車道拓寬為雙車道,進一步完善彩田-梅林-北環立交的交通轉向功能、對加強梅林片區對外交通銜接、實現中部軸線的快速公交主走廊具有重要意義。
